Aménagement de la Bifurcation A7/A54

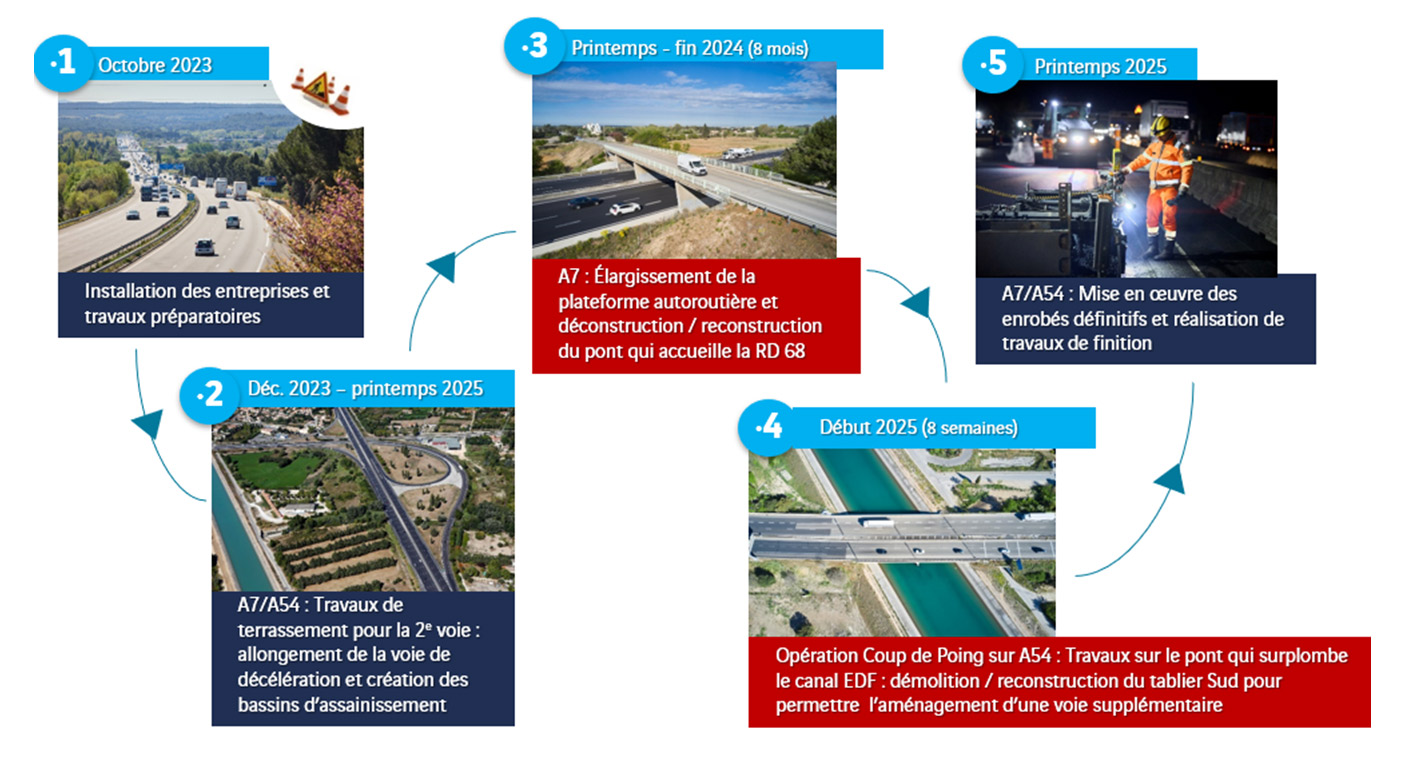

LE CALENDRIER PRÉVISIONNEL DES TRAVAUX
L’organisation de ce projet d’envergure a été minutieusement pensée pour limiter au maximum la gêne aux usagers des autoroutes. Le calendrier des travaux a été optimisé et la circulation maintenue sur les autoroutes A7 et A54.
Sur les phases de chantier les plus impactant, les travaux sont réalisés de nuit, lorsque le trafic est moins dense et des déviations sont mise en place afin d’accompagner les usagers dans leurs déplacements.
